Claude Codeでのプロジェクト管理は、ツールの導入ではなく前提の明文化から始まります。CLAUDE.mdという「設計書」を置くことで、誰が指示しても同じ品質で返ってくる状態をつくるのが出発点です。
「CLAUDE.mdを書いたつもりなのに、結局セッションのたびに同じ背景を説明し直している」――「タスク分解の粒度が担当者ごとにバラバラで、PRのレビューが毎回荒れる」――「週次の進捗報告を、GitHubとチケットとスプレッドシートを見比べながら手作業でまとめている」――こうした声を、開発プロジェクトのPMやテックリードの方からよく伺います。
Claude Codeにおけるプロジェクト管理とは、CLAUDE.mdにプロジェクト構造・ブランチ戦略・品質基準を定義した上で、タスク分解から実装・テスト・PR作成・チケットのステータス更新までをAIエージェントに実行させ、人間は「何を・なぜ・どこまでやるか」の判断に集中する運用のことです。スプレッドシートで進捗を手入力し続ける管理から、リポジトリの状態そのものが進捗になる管理へと、管理の土台を移す取り組みでもあります。
ソフトウェア開発プロジェクトでClaude Codeを使うなら、最初に整えるべきなのはプロジェクト定義、タスク分割ルール、進捗更新の型です。Claude Codeは単なるコード生成ツールではなく、コンテキストを理解した上でタスクの分解、実装、テスト、PRの作成まで一気通貫で実行できるAIエージェントです。詳しくは「Claude Codeでチーム開発を効率化する方法」で解説しています。
本記事では、Claude Codeのプロジェクト管理への活用方法を、CLAUDE.mdの設計からMCP連携によるチケット駆動開発、マルチエージェントによる並列開発、進捗の可視化まで体系的に解説します。AI時代のプロジェクト管理における核心は、「人間が方向性(どの課題を解くか)を決め、AIが実行を担う」という役割分担にあります。AI活用完全ガイドで、AI活用の全体像を把握できます。
この記事でわかること
開発プロジェクトのPM・テックリードの方に向けて、Claude Codeをプロジェクト管理にどう組み込むかを、前提整備・実行・可視化の順で整理しました。読み進めることで、自分のプロジェクトでどこから着手すべきかの判断材料が揃います。
- CLAUDE.mdをプロジェクトの「設計書」にする考え方 — セッション開始時に自動で読み込まれる指示書に、概要・ディレクトリマップ・ブランチ戦略・品質基準・禁止事項を置きます。個人のコツではなく、チームで引き継げる資産にするのが狙いです。
/init から始めるスモールスタートの手順 — コマンドでひな形を自動生成し、そこにチーム固有のルールを足していきます。ゼロから書き起こす必要はありません。
- MCP連携によるチケット駆動開発の組み立て方 — チケット読み取りから実装・テスト・PR作成・ステータス更新までを一本の流れにします。人間は「正しい問題を解いているか」の判断に集中します。
- 並列開発とコストの現実的な線引き — Git Worktreeによる並列実行の構成と、並列化すべきケース・避けるべきケースを率直に整理します。
- 進捗管理とレポーティングを仕組みに落とす方法 — IssueとPRの状態を集計し、週次レポートを自動生成する型をつくります。
本記事は、開発プロジェクトのPM・テックリード・開発マネージャーの方に向けて書いています。最後まで読むと、自社のプロジェクトでどこから手をつけ、どこまでをAIに任せ、どこを人間が握り続けるかを自分で線引きできるようになります。
Claude Codeのプロジェクト管理とは何を指すのか
Claude Codeをプロジェクト管理に使うと聞くと、「タスク管理ツールの代わりになるのか」と受け取られることがありますが、少し違います。ここで言うプロジェクト管理は、プロジェクトの前提・ルール・完了条件をAIが読める形で置き、実行と記録をAIに回させる運用設計のことです。まずは、この記事全体で使う枠組みを整理しておきます。
「進捗を書く管理」から「状態が進捗になる管理」へ
担当者マスターと顧客リストが二重に存在すると、どちらかが古くなっていくケースが多くなります――これは展示会のリード管理のようなCRM運用でもよく起きる現象ですが、開発プロジェクトの進捗管理でも構造は同じです。
Claude Codeを軸にした管理では、進捗の一次情報をリポジトリとチケットに寄せます。IssueがオープンかクローズドかPRがマージ済みかという「状態」そのものが進捗であり、レポートはそこから生成される二次成果物に過ぎません。転記作業を減らすというより、転記が発生しない構造にするという発想です。
3つの層で整理する
Claude Codeのプロジェクト管理は、次の3層で考えると設計しやすくなります。
| 層 |
役割 |
主な成果物 |
| 前提層 |
プロジェクトの文脈とルールをAIに渡す |
CLAUDE.md、docs配下の設計ドキュメント |
| 実行層 |
タスク分解・実装・テスト・PR作成を回す |
Issue、ブランチ、PR、テスト結果 |
| 可視化層 |
状態を集計し、人間の判断材料にする |
進捗レポート、ダッシュボード、通知 |
順番としては前提層から整えるのが、要点になるところです。前提が曖昧なまま実行層だけを自動化すると、速く動く分だけ間違った方向に進むリスクも大きくなります。
誰の何を楽にするのかを先に決める
導入の目的が曖昧なまま始めると、評価軸がないため続きません。次のどれを目的にするかで、最初に整えるべき場所が変わります。
- タスク分解の下書きにかかる時間を減らしたい
- レビュー時の手戻りを減らしたい
- 週次レポートの作成負荷を下げたい
まずは自分たちのチームで一番痛みの大きい1点を選び、そこから広げていくのが現実的です。企業様によってプロジェクトの規模もチーム構成も異なりますので、最適な着手点は自社の状況に合わせて決めていただくのがよいかと思います。
CLAUDE.mdをプロジェクトの「設計書」にする
CLAUDE.mdはClaude Codeのセッション開始時に自動で読み込まれる指示書です。プロジェクト管理の観点では、単なるコーディングルールの記載にとどまらず、プロジェクト全体の構造を定義する「設計書」として活用できます。ここでは、何を書き、何を書かないかの線引きを整理します。詳しくは「Claude Codeの企業導入セキュリティガイド」で解説しています。
プロジェクト管理のためのCLAUDE.md設計
効果的なCLAUDE.mdには以下の要素を含めます。それぞれ「PMにとってどう効くか」まで押さえておくと、書くべき内容の優先順位が決めやすくなります。
| セクション |
内容 |
PM視点の効果 |
| プロジェクト概要 |
目的・スコープ・技術スタック |
エージェントの文脈理解 |
| ディレクトリマップ |
フォルダ構成と各フォルダの役割 |
ファイル探索の効率化 |
| ブランチ戦略 |
Git-flow/trunk-based/命名規則 |
運用ルールの自動遵守 |
| タスク管理方針 |
Issue/PR作成のテンプレート |
成果物フォーマットの統一 |
| 品質基準 |
テスト・レビュー・デプロイの基準 |
品質ゲートの自動適用 |
| 禁止事項 |
破壊的操作・本番接続 |
リスク排除 |
/initコマンドによるCLAUDE.mdの自動生成
既存プロジェクトにCLAUDE.mdを新規作成する場合、ゼロから手書きする必要はありません。Claude Codeの /init コマンドを実行すると、プロジェクトのディレクトリ構造、package.json、README、設定ファイル等を自動スキャンし、以下の情報を含むCLAUDE.mdのひな形を自動生成してくれます。詳しくは「Claude Code × CI/CD」で解説しています。
- 技術スタック(言語、フレームワーク、主要ライブラリ)
- ビルドコマンドとテストコマンド
- ディレクトリ構成の概要
- 既存のリンター・フォーマッタ設定
生成されたひな形をベースに、チーム固有のブランチ戦略、品質基準、禁止事項を追加していくのが効率的な進め方です。いきなり完璧な設計書を目指すのではなく、まずは /init の出力に禁止事項を数行足すところから始め、レビューで同じ指摘が出るたびに1行ずつ追記していく運用にすると、無理なく育っていきます。

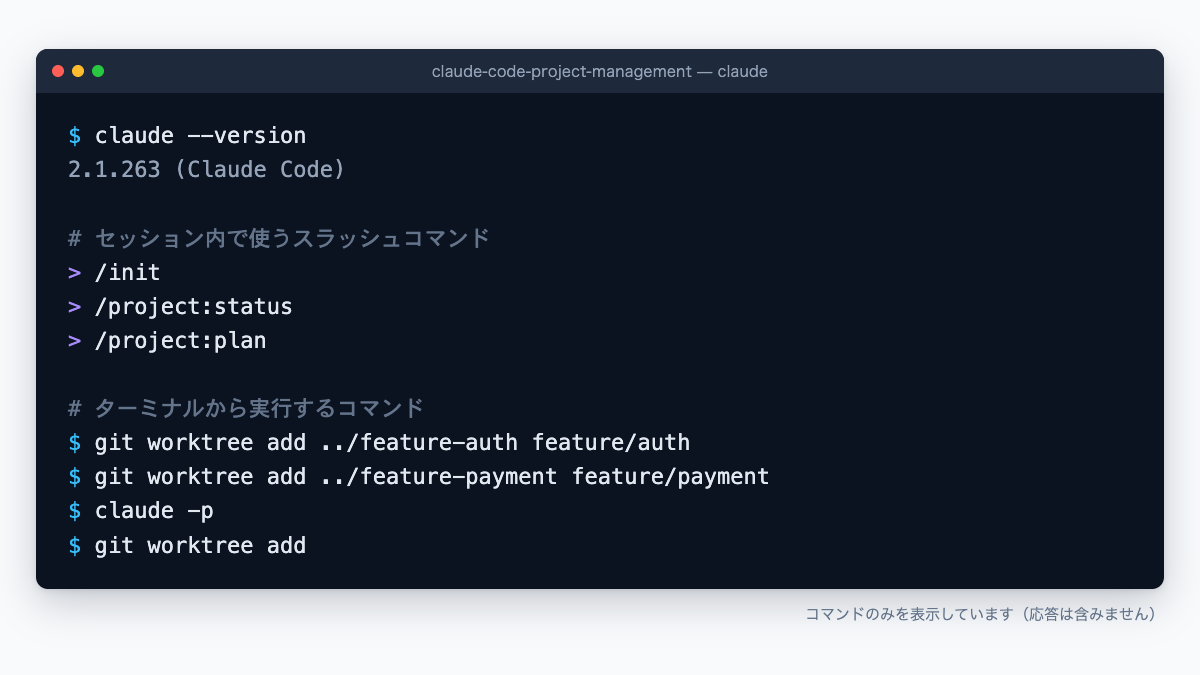

上の画面は、この記事で扱う /init や /project:status、/project:plan といったスラッシュコマンドと、Git Worktreeを作成するコマンド、claude -p によるプロンプト実行を並べたものです。先頭行はバージョン確認の実出力です。
以下の画像は、Claude Codeのスラッシュコマンドとgit worktreeコマンドを並べたターミナル画面です。

情報の階層化
CLAUDE.mdが長大になるとトークン消費が増え、AIの注意力が分散します。以下のように階層化して管理するのが効果的です。
- ルートCLAUDE.md — プロジェクト全体の概要と最重要ルール(100行以内が目安)
- docs/配下の詳細ドキュメント — アーキテクチャ設計、DB設計、API仕様
- サブディレクトリCLAUDE.md — モジュール固有のルール
ルートCLAUDE.mdには概要と「どのドキュメントを参照すべきか」のマップを記載し、詳細は必要に応じて参照する構成が推奨されます。この考え方は、業務システムの運用で「使っていない項目が大量にある」状態を避けるのと同じ発想です。項目が少ない方が集中できますので、迷ったら削る方向で調整いただくとよいでしょう。
ただし、CLAUDE.mdは万能ではありません
CLAUDE.mdに書けば守られる、というものではありません。記述が長くなるほど優先度の低いルールは埋もれますし、矛盾したルールが併記されていれば結果は不安定になります。「書いたのに守られない」と感じたときは、ルールを足すのではなく、重複や矛盾を削って短くする方が改善することが多いです。企業様によって最適な分量と粒度は異なりますので、レビューの指摘内容を見ながら自社なりの形に調整いただくのがよいかと思います。
PRDからタスクへの分解を仕組み化する
CLAUDE.mdで前提が整ったら、次に決めるのはタスクの分解ルールです。ここが曖昧なままだと、いくら前提が整っていても分解の粒度が担当者やその日の気分で変わってしまいます。ここではPRD(Product Requirements Document)を起点にした分解の型を整理します。
PRDベースのワークフロー
CCPM(Claude Code Project Manager)のようなツールでは、PRDをClaude Codeに渡すことで、GitHub Issuesへのタスク分解を自動化できます。
典型的なワークフローは以下のとおりです。
- PRD作成 — PMが機能要件を自然言語でPRDに記述
- タスク分解 — Claude CodeがPRDを分析し、実装タスクに分解
- Issue作成 — 各タスクをGitHub Issueとして自動作成(ラベル・マイルストーン付き)
- 実装 — 各Issueに対してClaude Codeが実装・テスト・PR作成を実行
- レビュー — 人間のレビューアがPRを確認しマージ
ポイントは、PMが書くのはPRDまでで、Issueの文面そのものは書かないという分担です。PRDの品質を上げることが、そのままIssueの品質を上げることにつながります。
タスク分解の品質を上げるポイント
Claude Codeによるタスク分解の精度は、PRDの記述品質に依存します。効果的なPRDに含めるべき情報は以下のとおりです。
- ユーザーストーリー — 誰が何をしたいのか
- 受け入れ基準 — 完了の定義(テスト可能な条件)
- 技術的制約 — 使用ライブラリ、パフォーマンス要件
- 依存関係 — 他機能との前後関係
- 対象外 — スコープ外の明示
この5項目をPRDテンプレートの必須入力にしてしまうのが、仕組み化の要点です。営業のパイプライン設計で、ステージ移行時に必須プロパティを設定してデータ品質を担保するのと同じ考え方が、開発のタスク分解にも応用できます。
必須項目は入力を強制するためだけのものではなく、「この機能を出すには何を決めておく必要があるのか」を新しく入ったメンバーに教える教材にもなります。
属人的なノウハウを個人の頭の中に置かず、テンプレートという仕組みに落とすことで、担当が変わっても同じ粒度でタスクが切れるようになります。
このPRD駆動の開発フローは、バイブコーディングの考え方と親和性が高く、自然言語でのソフトウェア開発を実現する基盤となります。
「対象外」を書くことの効き目
5項目の中で書き漏らされやすいのが「対象外」です。スコープ外を明示しないと、AIは親切心から周辺機能まで実装しようとし、レビュー範囲が膨らみます。人間同士でも同じことが起きますが、AI相手だと影響が目に見えて大きく出ます。PRDを書くときは、やることと同じ分量でやらないことを書いておくくらいでちょうどよいです。
MCP連携によるチケット駆動開発の自動化
前提とタスク分割が整ったら、次は実行層をつなぎます。ここではMCP(Model Context Protocol)を使って、既存のプロジェクト管理ツールと実装フローを一本の線にする方法を扱います。
Jira/Linear MCP → 実装 → テスト → ステータス更新
Claude CodeのMCPを活用すれば、プロジェクト管理ツールと直接連携したチケット駆動開発を自動化できます。GitHub Issues以外にも、JiraやLinearなどのツールとMCPサーバー経由で接続し、以下のような一気通貫のワークフローを構築できます。
- チケット読み取り — Jira/Linear MCPでアサインされたチケットの内容を取得
- 要件理解 — チケットの説明文、受け入れ基準、関連ドキュメントを分析
- 実装 — CLAUDE.mdのルールに従ってコードを実装
- テスト実行 — Playwrightなどのテストフレームワークでe2eテスト・ユニットテストを実行
- PR作成 — 実装内容をPRとして作成し、チケット番号を紐付け
- ステータス更新 — チケットのステータスを「In Progress」→「In Review」→「Done」に自動更新
このワークフローの核心は、人間が方向性(どのチケットを優先するか、何を実装すべきか)を決め、AIが実行(コード実装・テスト・PR作成・ステータス更新)を担うという明確な役割分担です。PMやテックリードは「正しい問題を解いているか」の判断に集中し、実装の詳細はAIエージェントに委ねます。
# Jira MCPと連携してチケットを読み取り、実装からPR作成まで自動実行する例
claude -p "Jira チケット PROJ-123 の内容を読み取り、
要件に沿って実装し、テストを書いて実行し、
PRを作成してください。完了したらJiraのステータスをIn Reviewに更新してください"
テスト駆動の品質保証
MCP連携のワークフローにテストフレームワーク(Playwright、Cypress、Jest等)を組み込むことで、AIが実装したコードの品質を自動的に検証できます。
| テストレベル |
フレームワーク |
自動化の効果 |
| ユニットテスト |
Jest / Vitest |
関数・コンポーネント単位の動作検証 |
| 統合テスト |
Supertest / Testing Library |
API・モジュール間の結合検証 |
| E2Eテスト |
Playwright / Cypress |
ユーザーシナリオの端到端検証 |
テストが失敗した場合、Claude Codeはエラーメッセージを分析してコードを修正し、再テストを実行します。この「実装 → テスト → 修正」のサイクルを回すことで、品質基準を満たすコードに近づけていけます。
AIに任せる範囲と人間が握る範囲
チケット駆動開発を組むときに最初に決めておきたいのが、自動化の線引きです。AI活用は「送信や反映の直前に人間が確認する」設計を基本にすることをおすすめします。ステータス更新のような可逆な操作は任せてよい一方、マージや本番反映のような不可逆な操作は人間の判断を挟む、という整理です。
| 工程 |
AIに任せる |
人間が判断する |
| チケットの読み取り・要約 |
○ |
— |
| 実装・テストコードの作成 |
○ |
設計方針の妥当性 |
| テスト実行と修正ループ |
○ |
繰り返しても直らない場合の打ち切り |
| PR作成・説明文の記述 |
○ |
レビューと承認 |
| チケットのステータス更新 |
○ |
完了の最終判断 |
| マージ・本番デプロイ |
— |
○ |
| 優先順位・スコープの変更 |
— |
○ |
ただし、この線引きは固定ではありません。チームの習熟度やプロダクトの性質によって、任せてよい範囲は変わります。最初は狭く引いておき、運用が安定してから少しずつ広げていくのが安全です。
MCPの仕組みについては、MCPとは何かで詳しく解説しています。
マルチエージェントによる並列開発
実行層が安定してきたら、次は並列化の検討に入ります。ただし並列化は「速くなる」以上に「複雑になる」施策でもあるため、適用条件を先に決めておくことが大切です。
サブエージェントの活用パターン
Claude Codeでは、メインエージェントから専門的なタスクをサブエージェント(Teammate)に委任できます。各サブエージェントは独立したプロセスとして実行されますが、親と同じCLAUDE.md、MCPサーバー設定、スキルを共有するため、プロジェクトのコンテキストが維持されます。
PM視点で効果的な分担パターンは以下のとおりです。
| パターン |
メインエージェント |
サブエージェント |
| フロント/バック分離 |
アーキテクチャ設計・統合テスト |
UIコンポーネント / API実装 |
| 機能別分担 |
全体の整合性確認 |
認証機能 / 決済機能 / 通知機能 |
| テスト並列化 |
テスト計画の策定 |
各モジュールのテスト生成 |
| リファクタ分散 |
依存関係の分析 |
各モジュールの独立リファクタリング |
Git Worktreeによる安全な並列実行
複数のエージェントが同じリポジトリで同時に作業する場合、Git Worktreeを使うことでブランチの衝突を防止できます。
Git Worktreeは、1つのリポジトリから複数の作業ディレクトリを作成する機能です。各エージェントが別々のWorktreeで作業することで、同じファイルへの同時書き込みを回避できます。
# メインブランチからWorktreeを作成
git worktree add ../feature-auth feature/auth
git worktree add ../feature-payment feature/payment
各Worktreeで独立してClaude Codeを起動し、実装が完了したらPRを作成してマージする流れです。
コスト管理と、並列化しない判断
マルチエージェント構成では、エージェント数に比例してAnthropic APIのコストが増加する傾向にあります。並列で動かすサブエージェントが増えるほど、シングルエージェント運用と比べたコストは相応に膨らむため、投入するタスクの重要度と見合っているかを事前に確認しておくことをおすすめします。
PMとしては、以下の判断基準でマルチエージェントの利用を判断します。
- 並列化すべき場合 — タスク間の依存関係が少なく、各タスクが一定のまとまった時間を要する
- シングルで十分な場合 — タスクが小さく、順次実行でも短時間で完了する
- 並列化を避けるべき場合 — ファイルの競合が頻発する、アーキテクチャの意思決定が必要
ここで率直に申し上げると、並列開発が向かないプロジェクトは少なくありません。モジュール境界が曖昧で共通ファイルへの変更が多いコードベースでは、並列化した分だけコンフリクト解消の時間が増え、差し引きで遅くなることがあります。まずはシングルエージェントで運用を安定させ、「このタスク群は明らかに独立している」と言えるようになってから並列化を検討する順番をおすすめします。
進捗管理とレポーティングを仕組みに落とす
進捗管理の目的は、報告資料をつくることではなく、判断に必要な材料を遅れなく手元に置くことです。ここでは、リポジトリとチケットの状態から進捗を組み立てる方法を整理します。
GitHub Issues / PRベースの進捗追跡
Claude Codeで作成されたIssueとPRの状態を集計することで、プロジェクトの進捗を自動的に可視化できます。
claude -p "GitHubリポジトリの未完了Issueを一覧化し、
マイルストーンごとの進捗率を計算してください"
進捗率という数字だけを見ても判断はできませんので、「どのIssueが何日動いていないか」「レビュー待ちが何件滞留しているか」といった、詰まりの場所が分かる切り口をあわせて出すようにすると、会議の議題がそのまま決まります。
ステータスレポートの自動生成
週次・日次のステータスレポートを自動生成するパターンも有効です。GitHub APIやMCPサーバー経由で以下の情報を取得し、レポートにまとめます。
| データソース |
取得情報 |
レポートでの用途 |
| GitHub Issues |
オープン/クローズ数、ラベル分布 |
タスク消化率 |
| GitHub PRs |
マージ数、レビュー待ち数 |
開発速度 |
| GitHub Actions |
CI成功率、平均実行時間 |
品質指標 |
| Git Log |
コミット数、変更行数 |
アクティビティ指標 |
| Jira/Linear |
スプリントバーンダウン、ベロシティ |
スプリント進捗 |
レポートは全指標を並べるのではなく、最初は1〜2種類に絞るのがよいでしょう。まずは受注目標や受注件数といった捉えやすい指標から始めるKPI管理の考え方と同じで、見る指標を増やすのは、毎週その数字を見て何かを決めた実績ができてからで十分です。
MCPサーバーによる外部ツール連携
Claude CodeのMCPを活用すれば、GitHub以外のプロジェクト管理ツールとも連携できます。
- Slack MCP — 進捗レポートをSlackチャンネルに自動投稿
- Notion MCP — Notionのプロジェクトボードを更新
- Google Sheets MCP — スプレッドシートにメトリクスを記録
- Jira/Linear MCP — チケットの読み取り・ステータス更新・コメント投稿
情報がスプレッドシートとチャットとチケットに分散していると、過去の経緯を追うだけで時間がかかります。連携先を増やすこと自体が目的ではなく、一次情報を1か所に寄せて、他は参照先にするという整理が前提にあると考えていただくとよいかと思います。
実践事例: CCPM(Claude Code Project Manager)
ここまでの考え方を実装に落とした例として、オープンソースのCCPMを取り上げます。自分たちで一から組む前に、既存の構成を見ておくと設計の当たりがつけやすくなります。
CCPMの構成要素
CCPMは、Claude Codeをプロジェクト管理のコアに据えたオープンソースの管理システムです。以下の要素で構成されます。
- CLAUDE.md — 常時読み込まれるプロジェクト指示書
- Agents — タスク指向のサブエージェント群
- Commands — プロジェクト管理コマンド(
/project:status、/project:plan 等)
- Epics — PMのローカルワークスペース
- PRD files — 製品要件定義書
CCPMのワークフローでは、PRDからGitHub Issuesの作成、Git Worktreeでの並列実装、PR作成とレビューまでが一気通貫で管理されます。本記事で整理した前提層・実行層・可視化層が、そのまま構成要素として現れているのが分かるかと思います。
報告されている効果と、その読み方
CCPMを導入したチームからは、タスク分解にかかる時間の短縮、PR作成からマージまでのリードタイムの改善、プロジェクトの可視性向上(全タスクがGitHub Issueとして追跡可能になる点)といった効果が報告されています。
これらはあくまで報告されている傾向であり、コードベースの構造やチームの習熟度によって結果は変わります。自社で試す際は、導入前の状態(タスク分解にかかっている時間、レビュー待ちの滞留件数など)を先に記録しておき、同じ物差しで比べられるようにしておくことをおすすめします。
CCPMはエージェントの自律性が高いため、PMが「何を自動化し、何を人間が判断するか」の線引きを明確にすることが運用成功の鍵になると考えています。
PM・開発マネージャーのための導入ガイド
最後に、ここまでの内容をどの順番で実行するかを整理します。一度にすべてを進めるのは難しいので、効果が出そうなところから優先順位をつけてトライいただければと思います。
導入の3ステップ
Step 1: CLAUDE.mdの整備
/init コマンドでCLAUDE.mdのひな形を自動生成し、プロジェクトの全体構造、ブランチ戦略、品質基準を追記します。既存のドキュメント(README、Contributing Guide等)をCLAUDE.mdに統合・参照する形が効率的です。この段階では完成を目指さず、「レビューで繰り返し指摘している内容を3つ書く」程度から始めて構いません。
Step 2: タスク管理フローの確立
PRDからIssue作成までのフローを試行し、タスク粒度と品質のバランスを調整します。最初は小さい機能(バグ修正、リファクタリング)から始め、徐々に新機能開発に拡大します。Jira/LinearのMCP連携が利用可能であれば、既存のチケット管理フローとの統合も試行します。
Step 3: マルチエージェントの段階導入
シングルエージェントでの運用が安定したら、サブエージェントを1つずつ追加して並列開発を試行します。コストと品質のバランスを見ながら、最適なエージェント数を見極めます。ここまで来て「並列化する必要はなかった」と判断するのも、立派な結論です。
PMが果たすべき役割の変化
Claude Codeの導入により、PMの役割は「タスクの進捗を追いかける管理者」から「AIエージェントへの指示を設計するアーキテクト」に変化します。Claude Codeを使った経営データの可視化やコンテンツマーケティングにも、こうした考え方が活かされています。
| 従来のPM業務 |
Claude Code導入後 |
| タスクの手動分解 |
PRD作成 → 自動分解 |
| 進捗の手動集計 |
自動レポート生成 |
| レビューの調整 |
CI/CDでの自動レビュー |
| ドキュメント更新の催促 |
コード変更と連動した自動更新 |
| 定例報告資料の作成 |
AIによる自動生成 + 人間の判断コメント |
| チケットのステータス更新 |
MCP経由で自動更新 |
PMの付加価値は、「AIでは代替できない判断」に集中するようになります。具体的には以下の領域です。
- どの問題を解くか(What)の決定 — バックログの優先順位付け、ステークホルダーとの要件調整
- なぜそれを解くか(Why)の説明 — ビジネスインパクトの評価、投資対効果の判断
- どこまでやるか(Scope)の判断 — MVP定義、スコープクリープの防止
- トレードオフの意思決定 — 技術的負債の許容判断、パフォーマンスと開発速度の比較衡量
how(どう実装するか)はAIに委ね、what/why/scopeに人間が集中する——これがAI時代のプロジェクト管理の核心です。
個人の力量ではなく、仕組みで回す
ここで強調しておきたいのは、この一連の仕組みが「優秀なPMがいるから回る」ものではなく、「引き継いでも回る」ことを目指している点です。CLAUDE.mdに前提が書かれ、PRDテンプレートに必須項目が定義され、レポートが自動生成されていれば、担当が変わっても同じ品質で運用が続きます。
逆に言えば、属人的なコツのままにしておくと、その人が抜けた瞬間に元の手作業に戻ります。
「ちゃんと入力してね」と声をかけ続けるより必須項目を設計する方が効くというのは、CRM運用でも開発プロジェクト管理でも構造は同じです。
なお、ここで紹介した構成がすべてのチームに当てはまるわけではありません。企業様によって最適な形は異なりますので、コードベースの規模、チームの人数、既存のチケット管理ツールに合わせて、取り入れる範囲を調整いただければと思います。
AI時代の中間管理職の役割で、AIに業務を任せた先のマネジメントの在り方を詳しく考察しています。AIコードレビューの基本と組み合わせることで、レビュープロセス全体の効率化も実現できます。
よくある質問
Q1. Claude Codeでプロジェクト管理を始めるのに最低限必要なものは何ですか?
最低限必要なのは、CLAUDE.mdファイルとGitリポジトリです。/init コマンドを実行すれば、プロジェクトの概要、ディレクトリ構成、ビルド・テストコマンドを含むCLAUDE.mdのひな形が自動生成されます。それにチーム固有のルールを追記するだけで、Claude Codeはプロジェクトのコンテキストを理解して作業できるようになります。GitHub IssuesやCCPMの導入は、基本的な運用が安定してからで問題ありません。
Q2. CCPMの導入にはどの程度のコストがかかりますか?
CCPM自体はオープンソースのため、ソフトウェアコストはかかりません。ただし、マルチエージェントでの並列実行にはAnthropic APIのコストがかかり、処理するIssueの件数やチーム規模に応じて変動します。Team/Enterpriseプランの利用料も別途必要になりますので、まずは小規模な範囲で試し、自社での実際の利用水準を把握してから本格導入を検討することをおすすめします。
Q3. 非エンジニアのPMでもClaude Codeを活用できますか?
活用可能です。PRDを自然言語で記述すればタスク分解は自動化されますし、進捗レポートの生成も自然言語のプロンプトで指示できます。ただし、CLAUDE.mdの設計やGit Worktreeの構成理解には、基本的な開発プロセスの知識が必要です。テクニカルPMであれば問題なく導入できますが、ビジネスPMの場合は開発リーダーとの連携をおすすめします。
Q4. Jira等の既存プロジェクト管理ツールとの併用は可能ですか?
可能です。MCPサーバーを介してJiraやLinearなどの外部ツールと連携し、チケットの読み取り・ステータス更新・コメント投稿を自動化できます。MCP経由の連携により、既存のプロジェクト管理フローを維持したまま、実装・テスト・PR作成の工程をAIに委ねる構成が実現します。GitHub Issuesをベースにしつつ、JiraにはAPIで同期するハイブリッド構成を採用しているチームもあります。
Q5. マルチエージェントの並列実行で品質が下がることはありませんか?
適切な設計がなければ品質低下のリスクがあります。特に、エージェント間の成果物の整合性(APIインターフェースの不一致、共通モジュールの競合など)に注意が必要です。対策として、CLAUDE.mdにモジュール境界と依存関係を明記し、統合テストをCI/CDで自動実行する構成をおすすめします。品質と速度のバランスは、PMが継続的にモニタリングして調整すべき項目です。
Q6. MCP連携でのチケット駆動開発は、どの程度の精度で動きますか?
チケットの記述品質に大きく依存します。受け入れ基準が明確で、技術的な制約やスコープが具体的に書かれたチケットであれば、Claude Codeは高い精度で実装・テスト・PR作成まで自動実行できます。逆に、「UIを改善してください」のような曖昧なチケットでは精度が低下します。チケットのテンプレートに受け入れ基準と技術的制約を必須項目として含めることをおすすめします。
まとめ
本記事では、Claude Codeを活用したプロジェクト管理を、前提層・実行層・可視化層の3層で整理しました。このテーマの全記事はClaude Code実践ガイドでご覧いただけます。
ポイントを振り返ります。
- CLAUDE.mdをプロジェクトの「設計書」として扱い、概要・ディレクトリマップ・ブランチ戦略・品質基準・禁止事項を明文化することで、指示のたびに背景を説明し直す状態から抜け出せます。ただし書けば守られるわけではなく、矛盾や重複は削って短く保つことが前提です
- PRDテンプレートに受け入れ基準や対象外を必須項目として入れることで、タスク分割の品質を個人の経験から仕組みへ移せます
- Jira/Linear MCPとの連携により、チケット読み取りから実装・テスト・PR作成・ステータス更新までを一本の流れにできます。マージや本番反映といった不可逆な操作は人間が握る線引きを先に決めておきます
- Git Worktreeによる並列開発は速度に効く一方、モジュール境界が曖昧なコードベースでは逆効果になることがあります。シングルでの運用が安定してから検討する順番が安全です
- PMの役割は「進捗管理者」から「AIエージェントへの指示を設計するアーキテクト」へ移り、what/why/scopeの判断に集中できるようになります
まずは、/init でCLAUDE.mdのひな形を生成し、レビューで繰り返している指摘を3行だけ追記するところから始めてみてください。次の3ステップで進められます。
- 手元のプロジェクトで
/init を実行し、生成されたCLAUDE.mdに禁止事項と品質基準を追記する
- 直近のバグ修正1件をPRDテンプレート(ユーザーストーリー・受け入れ基準・技術的制約・依存関係・対象外)で書き、Issue分解と実装まで一度通してみる
- 週次で「オープンIssue数」と「レビュー待ち滞留件数」の2指標だけをレポート化し、毎週その数字を見て1つ意思決定する運用を試す
