HubSpot導入プロジェクトを標準フェーズと期間目安で体系化し、PM視点でコミュニケーション設計・スコープ管理・定着支援まで実務レベルで解説します。
HubSpot導入プロジェクトを標準フェーズと期間目安で体系化し、PM視点でコミュニケーション設計・スコープ管理・定着支援まで実務レベルで解説します。
ブログ目次
HubSpot導入、AI活用、CRM整備、業務効率化までをまとめて支援しています。記事で気になったテーマを、そのまま相談ベースで整理できます。
HubSpot導入プロジェクトを標準フェーズと期間目安で体系化し、PM視点でコミュニケーション設計・スコープ管理・定着支援まで実務レベルで解説します。
「要件定義が終わらないまま構築フェーズに突入してしまった」「顧客からの追加要望が止まらず、スコープが際限なく広がっている」「Go Live直後にユーザーがHubSpotを使わなくなった」——HubSpot導入プロジェクトを担当するコンサルタントから、こうした声をよく耳にします。
HubSpot導入は、単なる「ツール設定」ではなく、顧客の業務プロセスを再設計し、組織が新しい仕組みで動けるようにする変革プロジェクトです。プロジェクトマネジメントの設計が甘いと、優秀なコンサルタントであっても案件は混乱します。
本記事では、HubSpotコンサルタントとして導入プロジェクトのPMを担う方に向けて、標準フェーズと期間目安・フェーズ別成果物・コミュニケーション設計・スコープ管理・品質管理・定着支援設計・失敗パターン5つを実務視点で解説します。執筆はHubSpot Gold Solutions Partnerとして複数の導入支援プロジェクトを手がけるStartLinkの実務観点に基づきます。StartLinkでは、導入プロジェクトをROIのある投資として顧客に届けるための設計を一貫して重視しており、本記事はその実践から得られた知見を体系化したものです。
この分野の体系的な情報はHubSpot導入・活用ガイドでまとめています。
本記事はStartLinkの「HubSpot完全ガイド」関連記事です。
HubSpot案件のPMを初めて担当する方・過去の案件で「炎上しかけた」経験のある方に向けた内容です。

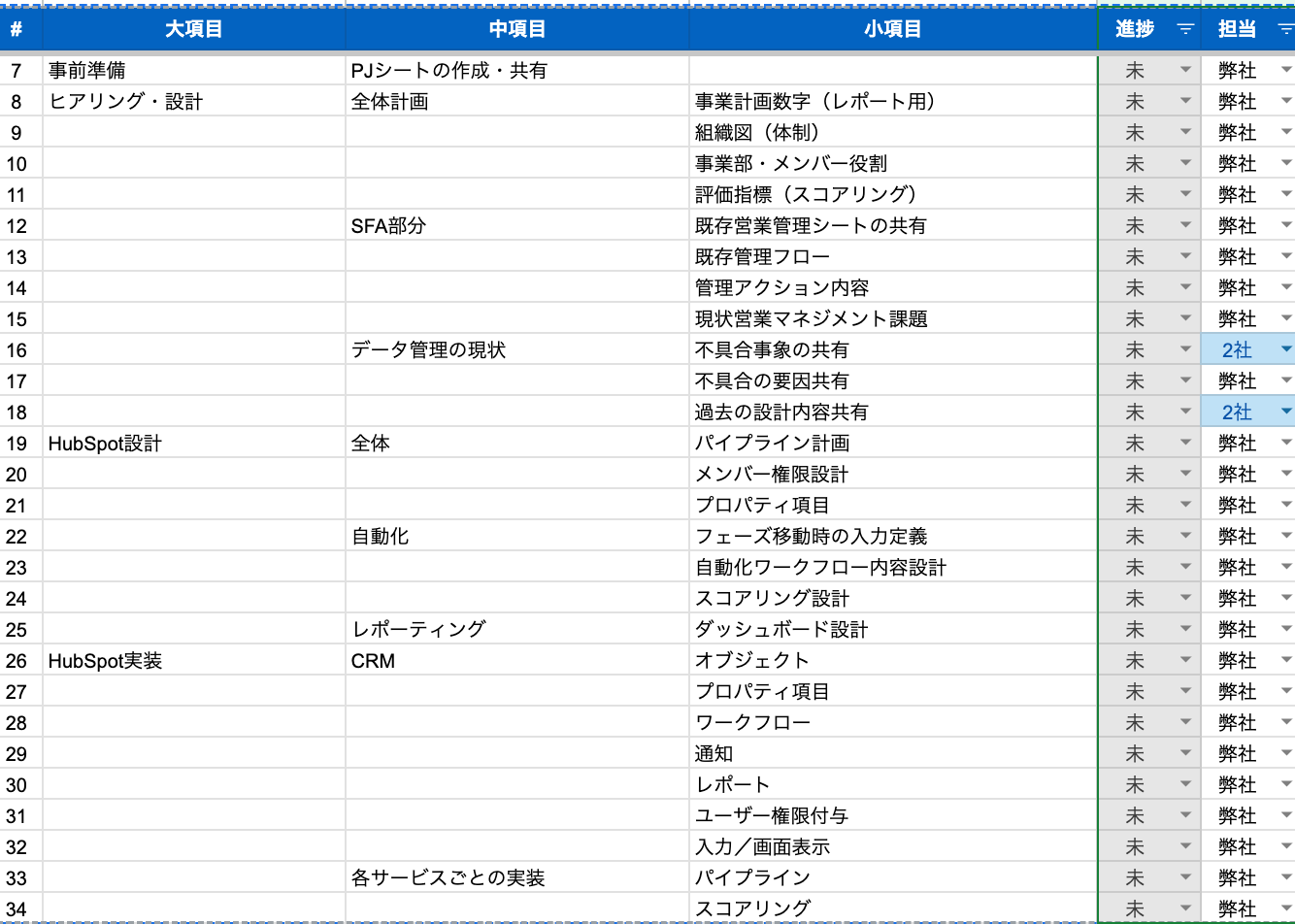

HubSpot導入プロジェクトは、規模・スコープによって異なりますが、標準的な流れは次の6フェーズで構成されます。
| フェーズ | 内容 | 期間目安 |
|---|---|---|
| 1. 要件定義 | 現状分析・業務フロー整理・HubSpot設計方針の決定 | 2〜4週間 |
| 2. 設計 | プロパティ設計・パイプライン設計・ワークフロー設計・権限設計 | 2〜4週間 |
| 3. 構築 | HubSpot設定・データ移行・連携ツール設定 | 4〜8週間 |
| 4. テスト・UAT | テストシナリオ実施・ユーザー受入テスト・不具合修正 | 2週間 |
| 5. 移行・Go Live | 本番データ移行・ユーザートレーニング・稼働開始 | 2週間 |
| 6. 定着支援 | 運用定着フォロー・改善提案・レポート整備 | 継続(3〜6ヶ月目安) |
合計すると、小規模案件(Sales Hub Starter、1部門)で3〜4ヶ月、中規模案件(Marketing Hub + Sales Hub Professional、複数部門)で4〜6ヶ月が現実的な目安です。「HubSpotは設定が簡単」というイメージから1〜2ヶ月で完了できると思われがちですが、要件定義と定着支援にしっかり時間をかけることが、長期的なプロジェクト品質を決定します。
要件定義は、プロジェクト全体の方向性を決める最も重要なフェーズです。ここで手を抜くと、設計・構築のやり直しが後で発生し、工数と信頼の両方を失います。
要件定義フェーズでやるべきことは、大きく4つです。第一に、現状の業務フロー・使用ツール・課題の棚卸し(As-Is分析)。第二に、HubSpot導入後に実現したい状態の定義(To-Be設計)。第三に、HubSpotの各機能とビジネス要件のマッピング(どのHubをどのプランで使うか)。第四に、スコープ確定と見積もり・契約の合意です。
「自社に最適な設計が重要」という視点は、この要件定義フェーズで体現されます。HubSpotの標準機能をそのまま当てはめるのではなく、顧客の業種・規模・営業プロセス・組織体制に合わせて設計方針を決めることが、コンサルタントとしての価値を生む部分です。
設計フェーズでは、要件定義で決めた方針を具体的な設計図に落とし込みます。主な設計対象は次のとおりです。
プロパティ設計では、標準プロパティで対応できる範囲とカスタムプロパティが必要な範囲を分類します。「項目は最小限に」という原則のもと、実際に入力・活用される項目だけに絞ることが定着率を大きく左右します。不要なプロパティを大量に作ると、ユーザーが何を入力すべきか混乱し、CRMへのデータ蓄積が進まなくなります。
パイプライン設計では、取引ステージの定義・受注確度の設定・ステージ移行時の必須入力プロパティを決めます。これは単なるHubSpotの設定作業ではなく、顧客の営業プロセスの可視化・標準化です。マネージャーとトッププレイヤーの知見を引き出し、集合知としてパイプラインに落とし込む作業がポイントになってくる部分です。
ワークフロー設計では、どの業務を自動化し、どの業務は人間が判断するかを明確に分けます。「ワークフローに頼りすぎない」設計思想のもと、計算プロパティで代替できるものはワークフローを使わないという判断も重要です。
構築フェーズは、設計した内容をHubSpot上で実際に実装するフェーズです。期間が最も長くなりますが、ここで発生しやすい問題は「設計変更の連鎖」です。
構築中に「やっぱりここを変えたい」という要求が来た場合、それが設計時点での合意からの逸脱(スコープクリープ)なのか、設計の誤りに対する修正(バグ修正)なのかを明確に区別する必要があります。この判断を曖昧にすると、スコープが際限なく広がります。
データ移行がある場合は、移行データのクレンジング(重複・表記ゆれ・フォーマット不統一の解消)に予想以上の時間がかかることがあります。特に、kintone・Mazrica・Salesforceなど既存SFAからの移行案件では、データ品質のチェックを構築フェーズの初期に行うことを推奨します。
テスト・UATフェーズでは、構築した設定が要件定義・設計で合意した内容と一致しているかを検証します。テストは2段階で実施します。
まずコンサルタント側でのシナリオテスト(内部テスト)を実施し、基本的な動作確認・ワークフローの発火確認・権限設定の確認を行います。その後、顧客側のユーザーに実際に操作してもらうUAT(User Acceptance Test)を実施し、業務フローとHubSpotの設定が実際の業務で使えるかを検証します。
UATは「HubSpotを操作できるか」の確認ではなく、「自社の業務プロセスを新しい仕組みで実行できるか」の確認です。この視点で顧客に案内すると、UAT中のフィードバックの質が上がります。
Go Liveフェーズは、本番環境での稼働開始とユーザートレーニングを並行して進めます。
ユーザートレーニングは、機能説明に終始しないことが重要です。「HubSpotでこのボタンを押すと何ができる」ではなく、「月曜の朝、あなたはまずこのビューを開き、今週の商談リストを確認します」という業務シナリオベースのトレーニングにすると、定着率が大きく変わります。
本番データの移行タイミングは、週末や月初に設定するケースが多いです。移行後24〜48時間は、コンサルタント側が手厚くサポートできる体制を確保しておくことをおすすめします。
定着支援は、プロジェクトの「おまけ」ではなく、ROIを実現するための本体です。Go Live直後にユーザーがHubSpotを使わなくなるケースのほとんどは、定着支援の設計が甘いことが原因です。
定着支援の設計については後述します。
成果物の設計は、プロジェクト品質の担保と顧客との合意形成の両方に機能します。「何を、誰が、いつ、承認するか」が明確であれば、後からの「言った言わない」を防ぐことができます。
| フェーズ | 主な成果物 | 顧客承認要否 |
|---|---|---|
| 要件定義 | 業務フロー整理資料(As-Is)・要件定義書(To-Be)・スコープ定義書 | 必須 |
| 設計 | プロパティ設計書・パイプライン設計書・ワークフロー設計書・権限設計書 | 必須 |
| 構築 | 構築完了報告書・データ移行仕様書(移行がある場合) | 推奨 |
| テスト | テスト計画書・テスト結果報告書・UAT確認書 | 必須 |
| 移行 | トレーニング資料・運用マニュアル・Go Live確認書 | 必須 |
| 定着支援 | 月次運用レポート・改善提案書 | 推奨 |
議事録は毎回の定例ミーティング後24時間以内に共有することを徹底してください。議事録に含めるべき項目は、決定事項・確認事項・宿題(担当者・期日付き)の3点です。「話し合いました」という記録ではなく、「誰が何を何日までにやる」という行動レベルで記録することが重要です。
設計書は、顧客の承認印(メールでの合意確認でもOK)を得てから構築を開始する原則を守ってください。「口頭でOKもらった」という状態で構築を始めると、後から「そういう意図ではなかった」という齟齬が発生しやすくなります。
テスト計画書には、テストシナリオ(どのフローを誰がテストするか)・合格基準(何をもって「OK」とするか)・不具合管理票(発見した問題の記録と解決状況)を含めます。
トレーニング資料は、操作説明書と業務シナリオガイドを分けて作成することを推奨します。操作説明書は機能ベースの説明で、業務シナリオガイドは「月曜の朝の商談確認から始まる一日の業務フロー」のような実務ベースの説明です。後者の方が、現場ユーザーの定着に直結します。
コミュニケーション設計は、プロジェクトマネジメントの品質を大きく左右します。「何かあれば連絡します」という曖昧な体制ではなく、情報共有のルールと頻度を最初に設計しておくことが重要です。
| フェーズ | 推奨頻度 | 参加者 | 時間 |
|---|---|---|---|
| 要件定義・設計 | 週1回(60〜90分) | PM双方・キーユーザー | 60〜90分 |
| 構築中 | 週1〜2回(30〜45分) | PM双方 | 30〜45分 |
| テスト・UAT | 週2回(必要に応じて) | PM双方・テスト担当者 | 45〜60分 |
| 定着支援 | 月1〜2回 | PM双方・運用担当者 | 30〜60分 |
定例の頻度を高くしすぎると顧客の負担が増え、参加率が下がります。「週1回の定例できっちり決める」という体制を作ることで、定例外の散発的な連絡や緊急対応を減らすことができます。
定例の議題は、毎回「前回の宿題確認 → 今週の進捗共有 → 今週の宿題確認」の3点セットで固定することを推奨します。この構造が守られていると、会議が発散しにくくなります。
SlackやChatworkを使う場合は、最初に「何をどのチャンネル(スレッド)で共有するか」のルールを決めてください。よくある設計は次のとおりです。
SlackまたはChatworkの共有チャンネルには、決定事項・進捗報告・承認依頼のみを投稿します。雑談・質問・細かい確認事項は別スレッド(または別チャンネル)に分離するとノイズが減ります。
重要な合意事項や設計変更は、チャットツールで確認を取った後でも、必ずメール or 議事録で「テキストの記録」を残すことを習慣にしてください。チャットツールは検索性が低く、後から経緯を確認しにくいためです。
レスポンスタイムの期待値も最初に合意しておくことが重要です。「緊急の場合は○○時間以内、通常は翌営業日以内」というルールを明示することで、顧客からの深夜・土日の連絡が減ることがあります。
スコープクリープとは、当初合意したスコープ(作業範囲)が、プロジェクトの進行中に徐々に拡大していく現象です。HubSpot導入案件では「HubSpotの機能があるなら、ついでにこれもやってほしい」という追加要望がほぼ必ず発生します。
スコープクリープを防ぐために、プロジェクト開始時に以下の3つを顧客と合意しておくことが最も効果的です。
第一に、スコープ定義書を合意・署名済みの状態でプロジェクトを開始することです。スコープ定義書には「このプロジェクトで行うこと(In Scope)」と「このプロジェクトでは行わないこと(Out of Scope)」の両方を明記します。Out of Scopeを書くことが特に重要で、書かれていないことは「やってくれると思っていた」という認識齟齬を防ぎます。
第二に、追加要望が来た際の判断プロセスを最初に合意しておくことです。「追加要望は変更管理プロセス(工数・費用・スケジュールへの影響を確認後に判断)で対応する」というルールを最初に説明しておくと、追加要望への対応が感情的な議論にならずに済みます。
第三に、要件定義フェーズの完了を「顧客承認」で確定させることです。設計書に承認をもらった後で「やっぱり違う」という変更が来た場合は、それは設計変更(追加費用の対象)として扱うことを最初から明示しておいてください。
追加要望が来たときの判断フローは、次の流れで標準化することをおすすめします。
まず「その要望は当初のスコープ定義書のどこに該当するか」を確認します。In Scopeの範囲内であれば通常対応、Out of Scopeまたは記載なしであれば変更管理プロセスに移行します。
変更管理プロセスでは、追加工数の見積もり・スケジュールへの影響・費用感を顧客に提示し、「受け入れるか・優先度を下げるか・プロジェクト後に別途対応するか」を顧客に判断してもらいます。この判断を「コンサルタント側が何とかする」ではなく「顧客に選択してもらう」構造にすることがポイントです。
スコープクリープ対策の核心
スコープクリープは「顧客が悪い」のではなく、「最初の設計と合意が不十分だった」ことの結果として発生します。要件定義フェーズでの設計書の精度と承認プロセスの厳密さが、プロジェクト後半の炎上リスクを大きく左右します。
品質管理の設計は、「完成した設定をどう確認するか」の基準を事前に決めることから始まります。「なんとなく動いているからOK」という確認では、本番稼働後に問題が発覚します。
テストシナリオは、業務フローと1対1で対応させて設計します。「コンタクトを新規作成する」という操作テストではなく、「展示会で名刺交換した見込み客をコンタクトとして登録し、ライフサイクルステージが自動でMQLに変わることを確認する」というシナリオレベルで設計します。
テストシナリオの設計に使える観点は以下のとおりです。
| テスト観点 | 内容 |
|---|---|
| 正常系テスト | 設計したフローが想定通りに動くかの確認 |
| 異常系テスト | データが欠けている・権限がないなどの例外ケース |
| 境界値テスト | 数値の上限・下限、文字数の制限など |
| 統合テスト | HubSpotと外部ツール(freee・Zapier等)の連携が正しく動くか |
| 権限テスト | 各ユーザーロールで操作できる範囲・できない範囲の確認 |
UATは、実際のエンドユーザーが「自分の業務でHubSpotを使えるか」を確認するテストです。コンサルタント側が設定した環境を顧客側のユーザーが実際に操作し、業務シナリオを完走できるかを検証します。
UATでよくある問題は2種類です。一つは「設定のバグ」(ワークフローが発火しない、プロパティが正しく表示されないなど)。もう一つは「設計の認識齟齬」(設定通りに動いているが、顧客が期待していた動きと違う)です。後者は設計フェーズの合意不足が原因であるため、設計書への承認取得の重要性がここで改めて問われます。
UAT完了後は、UAT確認書(顧客の確認印または確認メール)を取得してから移行フェーズに進んでください。この確認書が、後から「動かなかった」「想定と違った」という議論への対応根拠になります。
定着支援は、HubSpot導入の「ROIを実現するフェーズ」と位置づけるべきです。Go Liveしたからといって、ユーザーが自然にHubSpotを使いこなすようになることはほとんどありません。定着支援の設計なくして、顧客満足度の高い案件は完成しません。
定着支援の進捗管理は、30日・90日という節目でチェックポイントを設けることが効果的です。
| 節目 | 確認観点 | よくある問題 |
|---|---|---|
| ローンチ後30日 | 日常業務でHubSpotが使われているか・入力率・ワークフロー発火数 | 一部ユーザーがスプレッドシートに戻っている・入力率が低い |
| ローンチ後90日 | データ蓄積状況・レポートの活用状況・ユーザーからの改善要望の収集 | CRMへのデータが偏っている・レポートが使われていない |
| ローンチ後6ヶ月 | KPIへの貢献(商談化率・成約率など)・次フェーズの検討 | プラン変更・追加Hubの検討・AI機能の活用 |
30日時点で入力率が低い場合は、「現場ユーザーにとって入力が面倒すぎる設計になっていないか」を再確認してください。項目数が多すぎる・必須項目が実業務に沿っていない、といった設計の問題が原因であることが多いです。
定着支援で特に結構ミソになってくるのが、顧客社内の「HubSpotチャンピオン」を育てることです。チャンピオンとは、社内でHubSpotの活用推進役を担い、現場ユーザーの疑問に答えられる担当者のことです。
チャンピオン育成のアプローチは、次の3ステップです。
最初に、チャンピオン候補(HubSpotに興味を持っている・日常業務でHubSpotを最も使う立場の担当者)を要件定義フェーズで特定します。次に、構築・テストフェーズを通じてチャンピオン候補を積極的にプロセスに巻き込み、「なぜこう設計したか」の背景を理解してもらいます。最後に、定着支援フェーズではチャンピオンが自律的に運用できるよう、管理者向けの設定変更手順・よくある質問集・トラブルシューティングの資料を整備します。
コンサルタントへの依存を続けると、長期的には顧客のコスト負担が増え、満足度が下がります。「3〜6ヶ月後に自分たちで回せる状態を作る」という定着支援の設計が、長期的な顧客関係の基盤になります。StartLinkでは、定着支援を「コスト」ではなく「ROIのある投資」として顧客に提案する際、このチャンピオン育成のフレームを必ず説明に含めています。顧客が自律的に動けるようになることが、コンサルタントとしての最大の成果です。
実際のHubSpot導入案件で繰り返される失敗パターンを5つ整理します。自分の案件に当てはまるパターンがないか、定期的に確認することをおすすめします。
| # | 失敗パターン | 発生原因 | 対処法 |
|---|---|---|---|
| 1 | 要件定義を短縮して構築が早々に始まる | 「早く見せたい」という顧客要望に引きずられる | 「要件定義なき設計は設計ミスの確約」と説明し、フェーズを省略しない |
| 2 | スコープ定義書なしでプロジェクトを開始する | 最初の受注意欲が高く、詳細を詰める前に着手してしまう | プロジェクト開始条件として「スコープ定義書の署名」を必須にする |
| 3 | 顧客のIT担当者(意思決定者)が不明なままプロジェクトが進む | 現場担当者とのみコミュニケーションしている | キックオフ時に「HubSpotの設定変更を承認できる担当者は誰か」を必ず確認する |
| 4 | Go Live直後に顧客が「やっぱり違う」と言い出す | UATを実施したが、業務シナリオベースではなく操作確認にとどまっていた | UATを「業務フロー完走テスト」として設計し、現場ユーザー全員に参加してもらう |
| 5 | 定着支援フェーズでコンサルタントに問い合わせが集中し、工数が膨らむ | 社内チャンピオン育成・運用マニュアル整備が不十分 | 構築フェーズからチャンピオン候補を巻き込み、定着支援フェーズ前に内製化可能な体制を作る |
「とりあえず見せてほしい」という顧客要望は、コンサルタントとして最も注意すべきサインです。HubSpotは設定が比較的容易なため、「デモ環境でさっと設定して見せる」ことは技術的には可能です。しかし、要件が定まらないまま作ったデモを見た顧客が「これじゃない」と言い始め、修正→修正→修正のループに入るケースが非常に多いです。
要件定義フェーズに割く時間は「コスト」ではなく「投資」です。ここで2〜4週間をかけることで、構築フェーズでの手戻りとテストフェーズでの修正工数を大幅に削減できます。これは今枝の設計思想でも一貫している「仕組み化」のアプローチです——人のやる気や器用さに頼るのではなく、最初の設計で問題を防ぐ構造を作ることで、後のフェーズを安定させます。
HubSpotの設定を「承認できる人」と「操作する人」が分かれているケースは多いです。特に中小企業の場合、社長・CFO・営業部長などが「最終的な設計を承認する権限を持つ人」であるにもかかわらず、定例には参加していないことがあります。
こうした状況では、現場担当者と合意した設計が後から「社長が見て違う」という問題で覆るリスクがあります。キックオフ時に「設計承認者・予算承認者・運用担当者」の3役割を確認し、それぞれが誰かを明確にしておくことがプロジェクトマネジメントの基本です。
HubSpot導入プロジェクトを成功させるためのポイントを整理します。
HubSpot導入PMの実務において、コンサルタントの付加価値は「HubSpotの設定ができる」ことではなく、「顧客の業務変革を設計・管理し、定着まで伴走できる」ことです。今回整理した標準フェーズと失敗パターンを自分の案件に照らし合わせながら、プロジェクト設計のアップデートに役立ててください。
HubSpotコンサルタントとしてのキャリア全体像については「HubSpotコンサルタントになるには|未経験から案件獲得までのロードマップ」も合わせてご参照ください。
案件を獲得するためのチャンネル設計については「HubSpotフリーランスの案件獲得チャンネル」で詳しく解説しています。
HubSpotコンサルタントに求められるスキル領域の全体像については「HubSpotスキルマップ|10領域で見る現場で求められる力」を参考にしてください。
顧客への提案時に必要な要件整理の方法は「HubSpot提案・要件定義の進め方」で解説しています。
AI時代のコンサルタントスキルについては「HubSpot×AI時代のコンサルタントスキル」も参考にしてください。
Sales Hub Starter単体で1部門が対象の小規模案件であれば3〜4ヶ月、Marketing Hub + Sales Hub Professional で複数部門が対象の中規模案件であれば4〜6ヶ月が現実的な目安です。「HubSpotは設定が簡単だから1〜2ヶ月で終わる」と見込むと、要件定義と定着支援が不十分になり、プロジェクト後半に手戻りが集中することが多いです。期間の見積もりはスコープと定着支援の深さで大きく変わります。
「In Scope / Out of Scope」の両方を明記したスコープ定義書を要件定義フェーズで作成し、顧客の承認(署名またはメールでの確認)を取ることが最も効果的です。Out of Scopeを明記しておくことで、追加要望が来たときに「これはOut of Scopeに記載があります」という客観的な判断基準で対話できます。スコープクリープを防ぐのは交渉力ではなく、最初の設計と合意の質です。
定着支援のスコープは、「コンサルタントなしで顧客が自律的に運用できる状態になるまで」を目安に設計することを推奨します。具体的には、社内チャンピオンが基本的な設定変更・ワークフローの確認・レポートの読み方を独力でできる状態です。期間としては3〜6ヶ月を目安にし、月次の定例(30〜60分)・月次レポートの提供・改善提案をセットにした定着支援パッケージとして設計すると、顧客への提案もしやすくなります。
