DXで「ツールを導入したが効果が出ない」という失敗の大半は、導入前のプロセス分析が不足していることが原因です。非効率な業務プロセスをそのままデジタル化しても、「非効率がスピードアップする」だけで本質的な改善にはなりません。プロセスマッピングは、DX推進における「最も地味だが最も重要なステップ」です。本記事では、業務フロー図の描き方からAs-Is/To-Be分析、ボトルネック特定、業務量調査、部門横断のプロセス設計、KPIの設定まで、業務プロセスの可視化と改善に必要な知識を体系的に整理します。「ツール選定の前に何をすべきか」がわかる実践ガイドとして活用してください。
この記事でわかること
- プロセスマッピング(業務の見える化)がDXの成否を左右する理由
- 業務フロー図の書き方と、現状把握からTo-Be設計までの実践手順
- フロー図作成ツール(Miro・Lucidchart・draw.io)の選定基準
- As-Is/To-Be分析で改善ポイントを特定する方法
- ボトルネックを制約理論(TOC)で構造的に解消するアプローチ
- 業務量調査で改善余地を定量化する手法
- 部門横断のプロセス統合とKPI設計でサイロ化を防ぐ方法
業務プロセスの可視化 ── なぜ「見える化」が必要なのか
可視化の目的と効果 ── 見えない問題は改善できない
プロセスマッピングの目的は、業務の「属人化」「ブラックボックス化」「非効率」を発見することです。多くの企業では、「なぜこの手順で作業しているのか」を正確に説明できる人がいません。長年の慣習で続けている手順の中に、実は不要なステップや重複作業が潜んでいます。
DXで「ツールを導入したが効果が出ない」という失敗の大半は、導入前のプロセス分析が不足していることが原因です。非効率な業務をそのままデジタル化しても「非効率がスピードアップする」だけ。As-Is分析で現状を正確に把握してからツール選定に進みましょう。
可視化によって得られる効果は以下の通りです。
| 効果 |
具体的な成果 |
| 属人化の解消 |
特定の担当者しかわからない業務が明文化され、引き継ぎが容易になる |
| ボトルネックの発見 |
承認待ち・差し戻し・手戻りが発生している箇所が特定できる |
| 重複作業の排除 |
複数部門で同じデータを入力している無駄が見える |
| 自動化候補の特定 |
ルールが明確で定型的な作業を自動化対象として特定できる |
| コスト構造の把握 |
各工程にかかっている人件費・時間が数値化され、投資判断の根拠になる |
プロセスマッピングを行わずにDXツールを導入するのは、「地図を持たずに旅に出る」ようなものです。現在地がわからなければ、目的地への最短ルートも見えません。「とりあえずツールを入れてみよう」というアプローチが失敗する根本原因はここにあります。
業務フロー可視化の目的と効果で、プロセスマッピングが組織にもたらす具体的なメリットを確認してください。
業務プロセスマップの書き方 ── 完璧を目指さず、まず描く

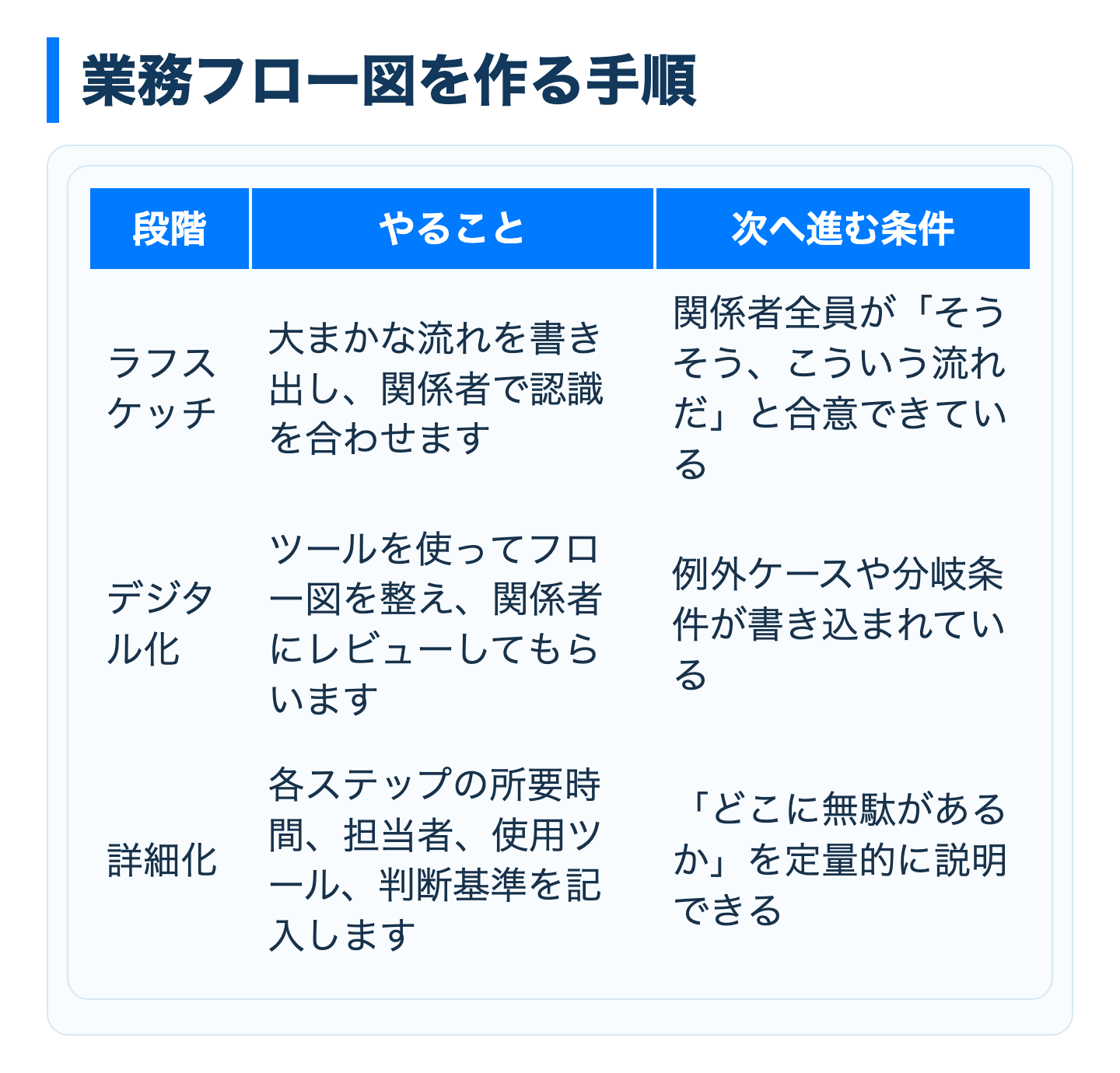

業務フロー図の作成は、最初から完璧を目指さないことが重要です。推奨される手順は以下の3段階です。
- ラフスケッチ(1〜2日): 付箋やホワイトボードで大まかな流れを書き出し、関係者で認識を合わせる。この段階では「正確さ」より「全体像の共有」が目的です。関係者全員が「そうそう、こういう流れだ」と合意できればOKです
- デジタル化(2〜3日): ツールを使ってフロー図を整え、関係者にレビューしてもらう。ラフスケッチでは見えなかった例外ケースや分岐条件が明確になります
- 詳細化(1〜2週間): 各ステップの所要時間、担当者、使用ツール、判断基準を記入する。この段階で初めて「どこに無駄があるか」が定量的に見えてきます
プロセスマップの書き方で最もよくある失敗は「最初から詳細に書こうとする」ことです。全業務を詳細にマッピングしようとすると、作業量が膨大になり、いつまでも分析フェーズが終わりません。まずは主要なプロセスの全体像をラフに描き、改善のインパクトが大きい箇所を特定してから詳細化するのが効率的です。
もう一つのポイントは「現場の担当者を巻き込む」ことです。管理部門やIT部門だけでプロセスマップを描くと、現場の実態と乖離したフロー図になります。実際に業務を行っている担当者からヒアリングし、「表のフロー」だけでなく「裏のフロー(暗黙のルール・例外処理・ワークアラウンド)」まで描き出すことが、実効性のあるプロセスマップの条件です。
業務プロセスマップの書き方では、現状把握からTo-Be設計までの実践ガイドを提供しています。
フロー図作成ツールの選定
業務フロー図の作成ツールは、用途・チーム規模・予算に応じて選定します。主要な3ツールの特徴は以下の通りです。
| ツール |
強み |
料金 |
適したチーム |
| Miro |
リアルタイム共同編集 |
無料プランあり |
リモートチーム・ワークショップ形式 |
| Lucidchart |
テンプレートが豊富 |
無料プランあり |
BPMNなど標準記法を重視する場合 |
| draw.io |
完全無料・オフライン利用可 |
無料 |
コストを抑えたい・個人作業中心 |
選定の判断基準は「共同編集が必要か」と「標準記法(BPMN等)が必要か」の2軸です。複数メンバーでリアルタイムに議論しながらフロー図を描くならMiro、標準記法に準拠した精緻なフロー図を作るならLucidchart、コストをかけずに個人で作業するならdraw.ioが適しています。
業務フロー図作成ツール比較では、3ツールを選定基準と使い分けの観点から詳細に比較しています。
分析とボトルネック特定 ── 改善ポイントを見つける
As-Is/To-Be分析で改善の方向性を定める
業務フローを描いたら、「現状(As-Is)」と「あるべき姿(To-Be)」のギャップを分析します。As-Is/To-Be分析は「今どうなっているか」と「どうなるべきか」を対比させることで、改善の方向性を明確にする手法です。
ギャップ分析のポイントは以下の3つです。
- 時間のかかるステップ: 所要時間が不釣り合いに長い箇所はボトルネックの可能性が高い。「この工程に全体の60%の時間がかかっている」という事実が見えれば、改善の優先順位が明確になります
- 人が介在する判断: 「ルールで決められるはずの判断」を人が手作業で行っている箇所は自動化候補。たとえば一定金額以下なら自動承認というルールが明確なのに、毎回人が判断しているケースです
- データの二重入力: 同じ情報を複数のシステムに入力している箇所はシステム連携で解消できる。「受注情報を営業管理システムと会計システムの両方に手入力している」といったケースは、API連携やRPAで解消可能です
As-Is/To-Be分析で最も重要なのは「To-Beを現実的に描く」ことです。理想を追求しすぎると実現不可能な計画になり、現実的すぎると改善のインパクトが小さくなります。「3ヶ月以内に実現可能なTo-Be」と「1年後に目指すTo-Be」の2段階で設計するのが実務的です。
As-Is/To-Be分析による業務改善では、現状と理想のギャップを体系的に埋める設計手順を解説しています。
ボトルネックの特定と解消 ── 制約理論(TOC)の活用
プロセス上の停滞箇所を特定する際に有効なのが、制約理論(TOC: Theory of Constraints)の考え方です。全体のスループットはプロセス内の最も遅い工程(ボトルネック)で決まるため、ボトルネック以外の工程をいくら改善しても全体のパフォーマンスは向上しません。
この考え方はDXの文脈で非常に重要です。「全工程を満遍なくデジタル化する」よりも「最も遅い工程を集中的に改善する」方が、同じ投資で大きな効果を得られます。
典型的なボトルネックのパターンは以下の通りです。
- 承認待ち: 上長不在時に承認が滞る。代理承認ルールの設定で解消します
- 情報待ち: 前工程の完了通知が来ず次に進めない。自動通知の導入で解消します
- 手戻り: 情報不足で差し戻しが頻発。入力項目の必須化・バリデーションで解消します
- スキル集中: 特定のスキルを持つ人にタスクが集中。クロストレーニングやマニュアル整備で解消します
ボトルネックの特定には「データ」が不可欠です。「感覚的に遅い」ではなく、「この工程の平均所要時間は3.2日で、全体の45%を占める」という数値が改善の起点になります。
業務プロセスのボトルネック特定と解消法で、制約理論を活用した分析手法を確認してください。
業務量調査で改善余地を定量化する
改善の根拠となるデータを収集するには、定量的な業務量調査が不可欠です。「この作業に月何時間かかっているか」を正確に把握することで、改善効果の試算と投資判断の根拠が得られます。
業務量調査は大きく3つの手法があります。
- 自己申告法: 担当者に作業時間を記録してもらう。手軽だが正確性に課題がある
- 実測法: 第三者が実際の作業を観察・計測する。正確だが工数がかかる
- システムログ分析: ツールの操作ログから作業時間を抽出する。客観的だが全業務をカバーできない
実務的には、まず自己申告法で全体像を把握し、改善のインパクトが大きい業務に絞って実測法で精度を高める2段階アプローチが効率的です。
業務量調査の結果は「改善の優先順位付け」に直結します。月100時間かかっている業務を50%効率化できれば月50時間の削減、月10時間の業務を50%効率化しても月5時間の削減です。改善のインパクトが大きい業務から着手することで、DXのROIを最大化できます。
業務量調査の進め方で、工数分析の手法と改善余地の定量化方法を確認してください。
部門横断のプロセス設計とKPI管理
サイロ化を防ぐプロセス統合
部門ごとに最適化された業務プロセスは、部門間の受け渡しポイント(ハンドオフ)で破綻するケースが少なくありません。たとえば、営業が受注した案件情報を経理に引き継ぐ際に、手作業での転記が発生し、情報の漏れや遅延が起きる。こうした「部門間の継ぎ目」こそが、組織全体の効率を下げている最大の原因です。
部門横断のプロセス設計では、このハンドオフポイントを重点的に改善します。ハンドオフの問題が深刻なのは、各部門の担当者が「自分の業務は正しくやっている」と認識しているため、問題の存在自体が認識されにくい点です。エンドツーエンドのプロセスを可視化して初めて「部門間の継ぎ目で3日間滞留している」という事実が浮かび上がります。具体的には以下の3つのアプローチがあります。
- データの一元管理: CRMを中心にデータを一元管理し、ハンドオフ時の情報連携を自動化する。営業が入力した顧客情報がそのままCSチームや経理に連携されれば、転記は不要になります
- プロセスオーナーの設置: 部門をまたぐプロセスには、全体を管轄する「プロセスオーナー」を置く。各部門がそれぞれ最適化を進めると、部門間の整合性が崩れます
- 統合KPIの設定: 部門個別のKPIだけでなく、部門横断の統合KPI(エンドツーエンドのリードタイムなど)を設定する。部門単位では効率化していても、全体のリードタイムが縮まっていない場合は、ハンドオフに問題があります
部門横断の業務フロー設計で、サイロ化を防ぐプロセス統合の具体的な方法を確認してください。
プロセスKPIの設計 ── 改善を継続する仕組み
プロセス改善の効果を継続的にモニタリングするには、適切なKPIの設定が不可欠です。プロセスKPIは主に3つの観点で設計します。
| 観点 |
代表的なKPI |
測定方法 |
改善の方向性 |
| スピード |
リードタイム(依頼〜完了の所要時間) |
プロセスの開始・終了時刻の差分 |
短縮を目指す |
| 品質 |
エラー率、差し戻し率 |
ミス件数 / 処理件数 |
低減を目指す |
| スループット |
単位時間あたりの処理件数 |
月間処理件数 / 稼働日数 |
増加を目指す |
KPI設計で重要なのは「改善前のベースライン」を必ず計測しておくことです。改善後の数値だけでは効果が測れません。「改善前は平均5日かかっていた承認リードタイムが、改善後に1.5日になった」という比較データがあってこそ、投資対効果を経営層に説明できます。
もう一つのポイントは「KPIの数を絞る」ことです。あれもこれも計測しようとすると、データ収集の負荷が高くなり、結局どのKPIも活用されません。最も重要な3〜5個のKPIに絞り、月次でレビューする運用を定着させてください。
業務プロセスKPIの設計方法で、リードタイム・スループット・品質指標のモニタリング手法を確認してください。
まとめ ── プロセスマッピングの5つの鉄則
- ツール導入の前にプロセスを可視化する: 非効率な業務をそのままデジタル化しても、非効率がスピードアップするだけです。「まず見える化、そしてツール選定」の順番を守ってください
- 完璧を目指さず、まず「描く」: 付箋で大まかな流れを書き出すところから始めてください。精緻なフロー図は後から作れますが、「描かないまま進む」のは取り返しがつきません
- ボトルネックを定量的に把握する: 「なんとなく遅い」ではなく「この工程で平均3日滞留している」と数字で特定してください。数字は感覚よりも正確で、経営層への説得力も格段に高くなります
- 部門の境界に注目する: ボトルネックの多くは部門間のハンドオフポイントに存在します。部門内の効率化だけでなく、部門をまたぐプロセスの最適化に注力してください
- KPIを設定して継続的にモニタリングする: 改善は一度で終わりではなく、PDCAを回して継続的に最適化してください。KPIなき改善は、改善したかどうかすら判断できません
プロセスの可視化と分析が完了したら、次のステップとしてワークフロー最適化ガイドで承認フローの電子化と自動化に進んでください。全社的な効率化については業務効率化ガイドもあわせてご覧ください。
このカテゴリは、DX完全ガイドの一部です。
よくある質問(FAQ)
Q1: 業務フロー図はどこまで詳細に書くべきですか?
最初は「主要なステップと関係者」がわかるレベルで十分です。詳細化は改善対象として特定されたプロセスに絞って行ってください。全業務を詳細にマッピングしようとすると、作業量が膨大になり、いつまでも分析フェーズが終わりません。目安として、1つのプロセスを10〜20ステップ程度で表現できれば、全体像を把握するには十分です。
Q2: プロセスマッピングにかかる期間はどのくらいですか?
1つの部門のプロセスであれば、ヒアリング1〜2週間、フロー図作成1週間、分析1週間の計3〜4週間が目安です。全社横断のプロセスマッピングは1〜3ヶ月を見込んでください。ただし、完璧を追求して期間が延びるよりも、8割の精度で早く完成させて改善に着手する方が、結果的に大きな成果が出ます。
Q3: 外部コンサルタントに依頼すべきですか?
初回のプロセスマッピングは外部の専門家に支援を受けることを推奨します。社内の人間だけでは「当たり前」になっている非効率に気づけないことが多いためです。外部の視点が入ることで「なぜこの手順が必要なのか」という根本的な問いが生まれます。2回目以降は社内で自走できるようにノウハウを移管してもらうのが理想的です。
Q4: プロセスマッピングとBPR(業務プロセス改革)の違いは何ですか?
プロセスマッピングは「現状の可視化と分析」のフェーズ、BPRは「プロセスの根本的な再設計」のフェーズです。まずプロセスマッピングで現状を把握し、改善の方向性を定めてから、必要に応じてBPRで抜本的な再設計を行う、という順序が一般的です。すべてのプロセスにBPRが必要なわけではなく、ボトルネックの解消や自動化で十分な場合も多くあります。
Q5: プロセスマッピングの結果をどのように社内に共有すべきですか?
3つのレベルで共有することを推奨します。第一に、経営層向けには「改善による削減時間・コスト試算」のサマリー。第二に、管理職向けには「部門間のハンドオフポイントの課題と改善案」。第三に、現場担当者向けには「自部門の業務フロー図と改善ポイント」です。共有の際には「現状の否定」ではなく「改善の機会」としてフレーミングすることが、現場の協力を得る鍵になります。
